Сколько времени реально занимает внедрение CRM: честные сроки по этапам

Рабочее совещание в офисе

Малый бизнес укладывается за 2–4 недели, средний тратит 1–3 месяца, а крупная компания порой ждёт полгода и дольше — это не маркетинговые обещания, а реальная картина рынка. Но цифры без контекста ничего не говорят: важно понимать, что именно съедает время на каждом этапе и как на это влиять.

Когда руководитель принимает решение автоматизировать продажи, первый вопрос звучит предсказуемо: «А сколько мы будем ждать?» Подрядчики отвечают по-разному: кто-то обещает «под ключ за неделю», кто-то честно говорит «зависит от задач». Истина, как обычно, в деталях. Внедрение CRM — это проект с чёткими фазами, и у каждой есть собственная логика и типичная продолжительность, которую важно знать заранее, а не выяснять в процессе.

По данным аналитической компании Nucleus Research, средняя рентабельность инвестиций в CRM составляет $8,71 на каждый вложенный доллар, но только при условии, что проект завершён корректно и сотрудники реально работают в системе. Именно поэтому спешка на этапе настройки — одна из главных причин, по которым CRM потом годами пылится на сервере нетронутой.

Почему единого ответа не существует

Срок определяется не только размером компании. Он зависит от сложности бизнес-процессов, количества интеграций, которые нужно подключить, и, откровенно говоря, от готовности самой команды меняться. По оценкам российского рынка, порядка 40–60% задержек в CRM-проектах происходят по вине заказчика, а не исполнителя — из-за несогласованных требований, смены задач в процессе или банальной медлительности с согласованием доступов.

Имеет значение и выбранная платформа. amoCRM в простой конфигурации настраивается быстро — иногда за несколько дней. Bitrix24 с порталом, задачами и кастомными модулями — это совсем другая история. Коробочные решения с доработкой под 1С могут растянуться на несколько месяцев даже при наличии опытной команды.

Читайте также:  Уличная эксплуатация: как выбрать таль, чтобы не получить “сезонное” оборудование

Этапы и сроки: что происходит внутри проекта

Любой честный CRM-проект проходит пять ключевых фаз. Ниже — реальные сроки для каждой из них в зависимости от масштаба бизнеса.

Этап Малый бизнес (до 20 чел.) Средний бизнес (20–200 чел.) Крупный бизнес (200+ чел.)
1. Аудит и анализ процессов 1–3 дня 1–2 недели 2–4 недели
2. Выбор и согласование платформы 1–3 дня 3–7 дней 1–3 недели
3. Настройка и конфигурация 3–7 дней 2–5 недель 1,5–4 месяца
4. Интеграции (телефония, почта, 1С и др.) 1–3 дня 1–3 недели 1–2 месяца
5. Обучение и запуск 1–2 дня 1–2 недели 2–4 недели
Итого (ориентировочно) 2–4 недели 1,5–3 месяца 3–6+ месяцев

Сроки в таблице — это «нормальный» сценарий без форс-мажоров. На практике проекты часто выходят за эти рамки. По данным Forrester Research, около 47% CRM-проектов задерживаются минимум на 25% от первоначального плана.

Разбираем каждый этап честно

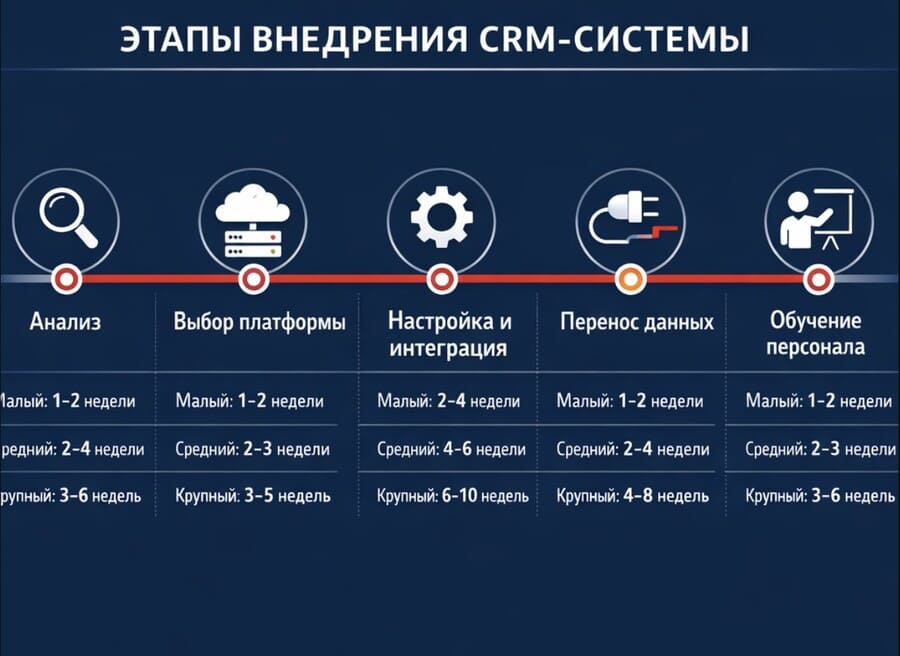

Этапы внедрения CRM систем

Фото: diwis.ru

Этап 1. Аудит процессов

Это фундамент всего. Здесь нужно понять: как сейчас работает отдел продаж, где теряются лиды, как выглядит воронка, какие данные важны. Маленький магазин с одним менеджером пройдёт этот этап за день-два. Производственная компания с несколькими отделами и сложным циклом сделки будет разбираться несколько недель — и это нормально.

Ошибка, которую совершают часто: перескочить через аудит и сразу перейти к настройке. Результат — система, которая хранит данные, но не отражает реальную логику работы. Переделывать потом дольше и дороже.

Этап 2. Выбор платформы

Если вы уже знаете, что хотите amoCRM — этот этап занимает день. Если нужно сравнивать несколько вариантов, проводить демо с несколькими подрядчиками и согласовывать бюджет с финдиректором — процесс растянется. В среднем бизнесе этот этап нередко занимает 2–3 недели именно из-за внутренних согласований.

Этап 3. Настройка и конфигурация

Самый трудоёмкий этап. Сюда входит создание воронок продаж, настройка полей карточек, автоматизация задач и уведомлений, настройка прав доступа для разных ролей. Чем больше уникальных требований — тем дольше. Компании, которые хотят «как у конкурентов, но немного по-другому», платят за это временем.

Читайте также:  Как проверить ООО перед покупкой: пошаговый чеклист из 12 пунктов

Этап 4. Интеграции

Подключить телефонию к CRM — это один день при наличии готового коннектора. Написать кастомную интеграцию с отраслевой ERP-системой — это несколько недель разработки и тестирования. Именно здесь многие проекты «встают»: оказывается, что корпоративная почта стоит на нестандартном сервере, а 1С — версии 2017 года без нужного API.

Этап 5. Обучение и запуск

Формально это финальный этап. Фактически — один из самых непредсказуемых по времени. Всё зависит от того, насколько сотрудники готовы менять привычки. По данным исследования Gartner, сопротивление персонала — причина провала №1 в CRM-проектах для среднего и крупного бизнеса. Иногда требуется несколько итераций обучения, разбор кейсов и буквально ручное сопровождение первые недели.

«Мы думали, что настроим систему за месяц. В итоге запустились через три — и половина времени ушла на то, чтобы убедить менеджеров пользоваться CRM, а не блокнотом.» — типичная история среднего бизнеса

Что замедляет проект: 6 реальных причин

  • Нет ответственного со стороны заказчика. Если у проекта нет внутреннего куратора, подрядчик получает обратную связь неделями.
  • Требования меняются в процессе. «А давайте ещё добавим модуль для склада» — классика, которая сдвигает дедлайн на месяц.
  • Долгие согласования доступов. IT-отдел, служба безопасности, юристы — всё это реальные задержки.
  • Данные не готовы к миграции. Если база клиентов хранится в пяти разных Excel-файлах с разной структурой, перенос займёт время.
  • Нет тестовой среды. Настройка сразу в «боевой» системе — риск ошибок и замедление работы.
  • Слабая вовлечённость руководства. Если директор не задал тон изменениям, сотрудники не будут торопиться осваивать новый инструмент.

Как ускорить проект: что в ваших руках

Хорошая новость: на срок реализации заказчик влияет не меньше, чем подрядчик. Вот что реально работает.

  1. Назначьте проектного менеджера со стороны компании. Один человек с полномочиями принимать решения сокращает срок согласований в разы.
  2. Подготовьте документацию заранее. Схема воронки продаж, список интеграций, структура базы клиентов — всё это нужно до старта работ.
  3. Зафиксируйте требования письменно. Техническое задание защищает и заказчика, и исполнителя от «мы не это имели в виду».
  4. Не добавляйте новые задачи в середине проекта. Если появились новые хотелки — они идут в следующую итерацию, после запуска базового функционала.
  5. Подготовьте сотрудников морально. Объясните, зачем нужна система, какие выгоды она даёт лично каждому менеджеру. Это критично.
Читайте также:  Как работает GPS-мониторинг транспорта и зачем он бизнесу: полный разбор

Когда «быстро» — это подозрительно

На рынке встречаются предложения вида «настроим CRM за 3 дня». Иногда это честно — для простого стартапа с одним менеджером и базовой воронкой. Но если ваш бизнес сложнее, а подрядчик всё равно обещает нереально короткие сроки — это повод насторожиться. Скорее всего, вы получите шаблонную настройку без реального погружения в процессы, и потом придётся переделывать.

Профессиональный подрядчик всегда сначала спрашивает, а не обещает. Хороший проект начинается с вопросов, а не с красивых слайдов о сроках.

Итог: планируйте реалистично

Малый бизнес может реально стартовать через 2–4 недели. Средний — через 1,5–3 месяца. Крупный должен закладывать не менее полугода и предусматривать резерв времени на непредвиденные задачи. Эти цифры — не пессимизм, а профессиональный опыт сотен реализованных проектов.

Автоматизация продаж — это инвестиция. И как любая инвестиция, она требует времени, внимания и грамотного подхода. Торопиться здесь не стоит: система, запущенная правильно, будет работать годами. Система, запущенная на бегу, станет ещё одним заброшенным IT-проектом.

Источники и основания для утверждений:
Nucleus Research — «CRM ROI: $8.71 per dollar spent» (nucleusresearch.com, данные систематически обновляются);
Forrester Research — аналитика по срокам CRM-проектов и причинам задержек;
Gartner — исследования по причинам провала CRM-внедрений (сопротивление персонала как фактор №1);
Оценки по российскому рынку основаны на открытых кейсах и отраслевых обзорах интеграторов amoCRM и Bitrix24 (2024–2025).

Как вам статья?

Елена Макаренко
Елена Макаренко
Оставить комментарий
Почему вы ещё не оставили комментарий?

Материал подготовлен редакцией сайта diwis.ru

5 1 голос
Рейтинг статьи
Подписаться
Уведомить о
guest
0 комментариев
Старые
Новые Популярные
Межтекстовые Отзывы
Посмотреть все комментарии
0
Оставьте комментарий! Напишите, что думаете по поводу статьи.x
